干掛鋁單板安裝方法
干掛鋁單板安裝方法
吊直、套方、找規矩、彈線 → 固定骨架的連接件 → 固定骨架 → 金屬飾面板安裝 → 收口構造

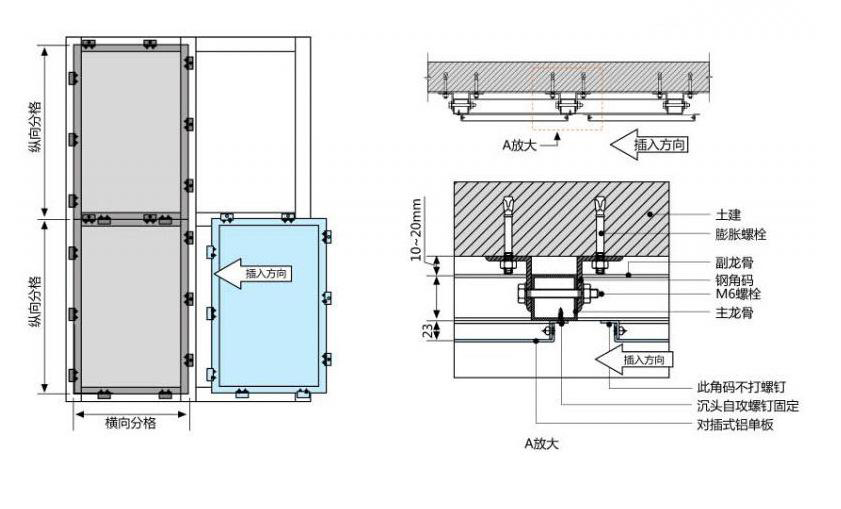

2.2、鋁單板連接及安裝
2.2.1、鋁單板安裝 將加工好的鋁單板板塊安裝,具體安裝方法為:用 M6*25 不銹鋼螺栓將鋁單板 上的角鋁固定在框架龍骨上,兩塊鋁單板之間應留出 15mm 縫隙。 2.3.2 耐候膠施注 、
(1)鋁單板組件安裝完畢后須用耐候密封膠嵌縫以保證鋁單板幕墻的氣密性和 水密性。 (2)注膠前應檢查所用膠的生產產家、生產日期、合格證、有效期等,并做好 記錄。
(3)施工前應對注膠區域進行清潔,應保證縫內無水、油漬、灰塵等雜物;清 洗時可用作清洗劑。
操作工藝
施工準備
(1)設計圖紙和現場實測尺寸,確定鋁單板支撐骨架的安裝位置。
(2)根據控制軸線,水平標高線,彈出鋁單板安裝的基準線(包括縱橫軸 線和水準線) 。 (3)安裝固定骨架的連接件。骨架橫豎桿件是通過連接件與結構固定的, 而連接件與結構之間,通過焊接固定。
(4)固定骨架、安裝骨架位置要準確,結合要牢固。
(5)鋁單板的密封槽口底部應用聚乙烯發泡材料填塞。
(6)耐候硅酮密封膠的施工厚度應控制在 3.5mm 與 4.5mm 之間,施工寬度不應 小于施工厚度的 2 倍,一般施工寬度為 15MM。
(7)縫內注膠應密實,膠縫應飽滿、平直、光滑,不得有氣泡等缺陷。

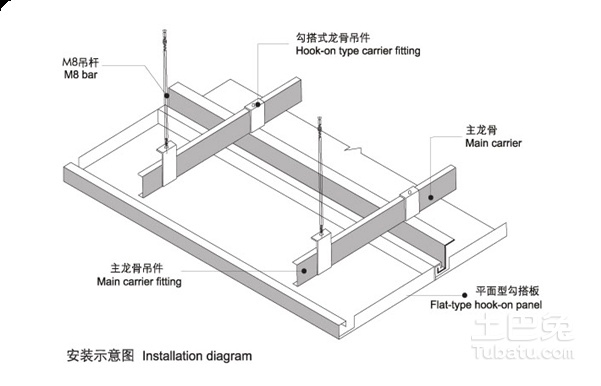

框架龍骨安裝
1、根據鋁單板規格要求,將橫、豎框架龍骨的具體位置。高層建筑需用經緯儀 控制校正,要求橫平豎直。

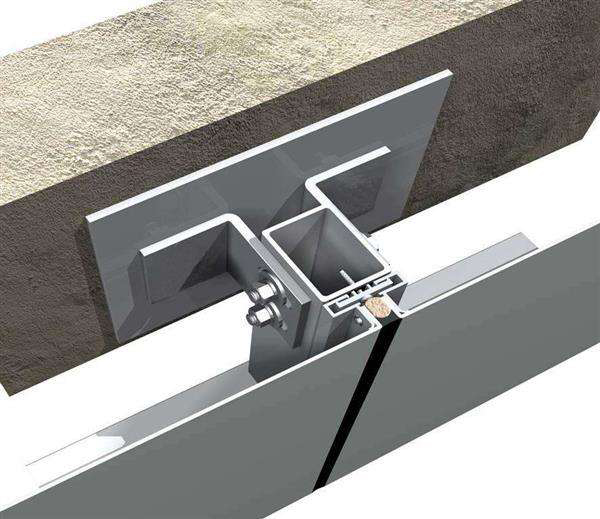

2、 豎向框架龍骨位置兩側, 按中距 450—500mm 打入鋼制膨脹螺栓將 50x50x5mm 鍍鋅角鋼固定其上,要求位置準確。
3、 豎框架龍骨采用 50x50x5mm 熱鍍鋅角鋼, 豎向框架龍骨滿焊固定于鋼角碼上。 橫向框架龍骨 L50x50x5mm 角鋼固定于豎向龍骨上, 板材橫向尺寸大于 1500mm 時,按豎向框架龍骨固定方法固定,要求結合牢固。 龍骨安裝完畢后,應通知監理、建設單位進行 隱蔽工程驗收記錄,驗收合格后 方可進入下道工序的施工。
